亚洲V∧在线观看|黄色国产视频网站|久草欧美在线视频|秋霞久草69|91 九色 在线|亚洲色图日韩熟女|操逼国产AV黑毛|激情喷水翘臀在线|91午夜福利视频|五月天福利免费看

京廣蒲白Ⅲ標搶在春運前完成接觸網主體工程,攻堅克難完美收官,為京廣線春運安全打下堅實基礎

  2021年1月22日19:00,隨著廣鐵集團施工電臺里傳來“淦田(含)至朱亭區間京廣下行線接觸網改造施工已結束,所有人員機具材料已撤出防護網外,可申請接觸網送電及線路開通”的聲音,京廣蒲白Ⅲ標項目部最后一個天窗點圓滿施工完畢。經過一年來的努力,項目部干部職工群策群力、戰酷暑、斗嚴寒,攻堅克難,頂著資金極度匱乏的壓力,安全優質完成接觸網主體工程,為京廣線春運安全打下堅實基礎,也標志著京廣蒲白Ⅲ標牽引供電改造施工任務圓滿收官。

  京廣蒲白Ⅲ標項目部在2020年度的施工任務非常艱巨,剩余工程全部需要在“天窗”點內進行,且大部分工作量主要集中在株洲樞紐及衡陽樞紐,需要封鎖時間長,改造難度大,均為難啃的骨頭。其中株洲樞紐是京廣及滬昆兩大繁忙干線交匯處,衡陽樞紐是京廣及衡柳線交匯處,行車密度大,天窗時間短、改造設備復雜、跨越站段多,施工協調難度大是制約施工進度的主要因素。

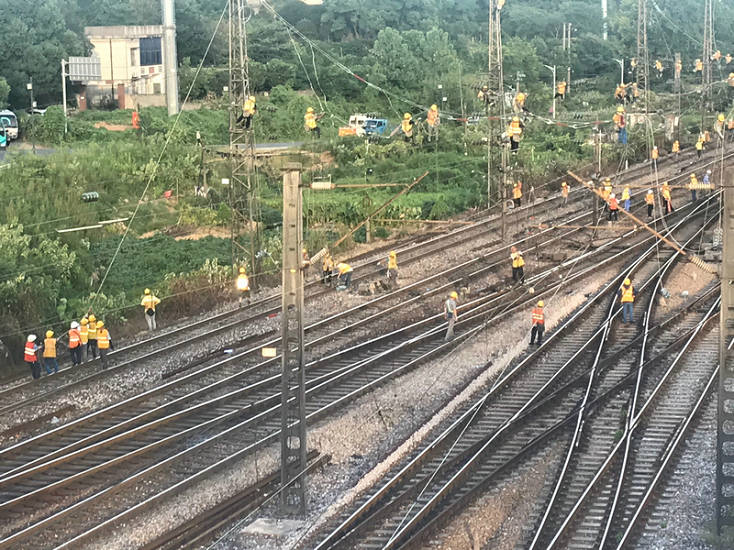

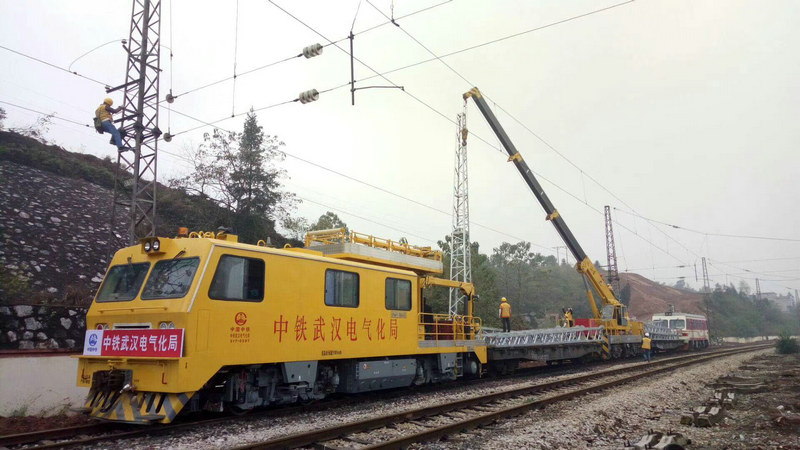

  面對營業線施工改造的重重困難,自2020年4月份復工以來,項目部上下同結一心,以問題為導向,層層壓實業主下達的各項任務,狠抓執行力,主要采取以下幾項措施:1、嚴格制定施工方案,項目班子成員親自現場盯控把關。施工前的方案制定、部署及審核,均由項目總工親自把關。每一個天窗點都有一名班子成員全程參與盯控,重點把控施工過程中的安全、質量和進度,每個封鎖點結束都要召開施工總結會,確保改造后接觸網質量達標,不斷提高工藝水平,保證列車運營安全穩定。2、加強溝通協調,爭取長大天窗時間,為集中突擊創造條件。既有線施工受時間、空間限制,為爭取長大天窗和充足施工時間,項目經理和項目書記多次去廣鐵集團協調“運電”施工點,積極與長沙建設指揮部及廣鐵集團供電部、運輸部、施工臺協調溝通,申請長大天窗為完成樞紐承力索和軟橫跨改造創造條件。對株洲樞紐和衡陽樞紐接觸網承力索更換、軟橫跨更換、供電線改造等重難點工序,加強風險研判,制定專項施工方案,為集中力量打“殲滅戰”創造條件。3、狠抓計劃落實。項目經理每周三組織各作業隊主要管理人員對下一周的日計劃進行詳細部署,最大化綜合利用施工天窗,極大提高了生產效率。4、狠抓細節管理,扎扎實實、全身心投入到工作中去。“冰凍三尺,非一日之寒”,項目經理每天晚上花上兩個小時通過微信與作業隊長、技術人員進行詳細溝通討論,對次日施工中每個細節充分預想,為施工提供了強有力的安全、質量、進度保障。5、整合人力資源,集中優勢兵力,各個突破。利用“運電”和“集中修”時機,整合內部第一、第四作業隊施工人員,并從鄰近兄弟標段抽調精干人員做外援,突擊株洲樞紐和衡陽樞紐。集中優勢兵力一舉拿下株洲樞紐10股道軟橫跨更換、長度2000米以上錨段承力索更換等重難點工序。衡陽樞紐7條長大錨段承力索和接觸線更換也順利完成。

  “雄關漫道真如鐵,而今邁步從頭越”!經過一年來的艱苦奮斗,項目部發揚“永不放棄”精神,拿下了一個又一個“難啃的骨頭”。目前株洲樞紐和衡陽樞紐接觸網專業主體工程已完工,京廣浦白Ⅲ標項目部全體員工用自己靈巧的雙手,集體的智慧為京廣鐵路繪制出一幅優美的彩圖。同時為京廣線春運提供強有力的保障。

《中國石油和化工》雜志社有限公司 - 官方網站
