國內口徑最大電纜隧道頂管機成功下井
6月25日,在中鐵建大橋局一公司巢湖大橋項目南區施工現場,500噸大型起重機起吊,一臺全國最大口徑的特制隧道巖石頂管機從空中緩慢降落到48米深豎井下,即將進行巢湖大橋項目電力電纜隧道掘進施工。
巢湖大橋電力電纜隧道位于巢湖大橋上游,距離大橋50米平行布置,隧道位置穿越現狀水面寬度約380米,隧道頂管層位于水面以下30米,全長780米,隧道內徑3.5米,外徑4.2米,需要頂推內徑3.5米的預制頂管308節。隧道整體穿越中風砂礫巖層,地質條件復雜,頂管距離長,為保證施工進度和精度,項目部與生產廠家聯合研發遙控式泥水平衡巖石頂管掘進機,整臺設備重達100余噸,口徑3.5米,這臺機器多項技術在業內領先,采用遙控式遠程控制,操作人員在工作井外就可以進行施工操作。頂管機裝配了泥漿流量計和刀頭高壓水流清洗等設備,計量準、速度快。隧道兩側設置兩座內徑13米工作井,工作井平均深度48米,施工期間作為施工工作井和接收井使用,竣工后作為設備間和日常檢修通道,同時作為電纜進出通道。
下一步安裝完頂管機配套設備,進行開挖前組裝調試,預計七月初進行掘進,頂管機逐節將預制管節按照規劃軸線頂入巖層中,一天可以頂管約10米,直至頂管機推到接收井內。電力電纜隧道計劃于今年11月份實現貫通,屆時,周邊跨湖線纜走線都將進入隧道。

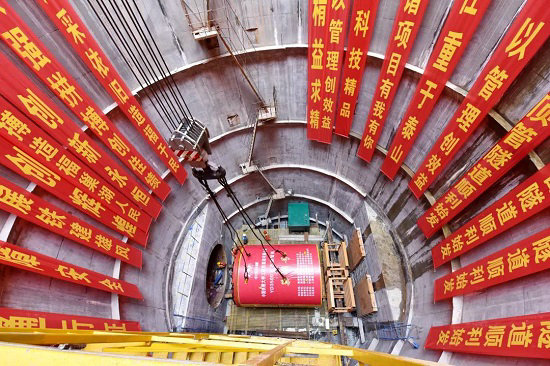

圖為特制隧道頂管機降落到48米深豎井下
6月25日,在中鐵建大橋局一公司巢湖大橋項目南區施工現場,500噸大型起重機起吊,一臺全國最大口徑的特制隧道巖石頂管機從空中緩慢降落到48米深豎井下,即將進行巢湖大橋項目電力電纜隧道掘進施工。
巢湖大橋電力電纜隧道位于巢湖大橋上游,距離大橋50米平行布置,隧道位置穿越現狀水面寬度約380米,隧道頂管層位于水面以下30米,全長780米,隧道內徑3.5米,外徑4.2米,需要頂推內徑3.5米的預制頂管308節。隧道整體穿越中風砂礫巖層,地質條件復雜,頂管距離長,為保證施工進度和精度,項目部與生產廠家聯合研發遙控式泥水平衡巖石頂管掘進機,整臺設備重達100余噸,口徑3.5米,這臺機器多項技術在業內領先,采用遙控式遠程控制,操作人員在工作井外就可以進行施工操作。頂管機裝配了泥漿流量計和刀頭高壓水流清洗等設備,計量準、速度快。隧道兩側設置兩座內徑13米工作井,工作井平均深度48米,施工期間作為施工工作井和接收井使用,竣工后作為設備間和日常檢修通道,同時作為電纜進出通道。
下一步安裝完頂管機配套設備,進行開挖前組裝調試,預計七月初進行掘進,頂管機逐節將預制管節按照規劃軸線頂入巖層中,一天可以頂管約10米,直至頂管機推到接收井內。電力電纜隧道計劃于今年11月份實現貫通,屆時,周邊跨湖線纜走線都將進入隧道。
