7月1日,由中鐵建大橋局電氣化公司承擔的安六鐵路最大的重難點遷改工程——安青I回線500KV超高壓電力線路遷改工程順利完成,為安六鐵路電力遷改工程畫上了一個圓滿的句號。
新增安青I回線500KV超高壓電力線路遷改工程,在原合同設計清單和幾次“六方核查”中均沒有列入遷改范圍,中鐵建大橋局電氣化公司安六鐵路項目部撤場后,業主經過重新審定,要求對安青I回線500KV超高壓電力線路進行遷改,為滿足業主要求,該項目部組織專人到安六鐵路進行協調。由于該工程隸屬國網南方電網管轄,并跨越既有滬昆鐵路接觸網、鐵路10KV貫通自閉線、地方220KV安幺線、110KV鎮華碧線等多處電力、通信線路,必須申請滬昆鐵路接觸網“垂直天窗”與地方供電局線路同時停電,才能進行施工。為加快工程進度,項目部派專人與成都鐵路局、南方電網和安順、六枝多地供電局進行遷改協調。經過近一年的努力,最終達成共識,確定在2019年7月1日前完成遷改任務,且鐵路垂直天窗時間僅有1小時。
為在最短的時間內完成遷改任務,項目部提前做好各項準備工作,并安排精兵強將盯守“天窗點”時間。7月1日11:25分,隨著六盤水工電段安順車間工長一聲令下,項目部施工人員開始拆除跨越既有滬昆線絕緣網施工,僅用25分鐘,提前完成了拆除絕緣網施工任務。
安青I回線500KV超高壓電力線路為安六鐵路電力遷改中電壓等級最高,涉及部門最廣,協調難度最大,施工技術最復雜,跨越鐵路、高山、高等級電力線路、低壓線路、通信線路最多,風險系數最高,施工難度最大的電力線路遷改工程,該工程的順利完工,為中鐵建大橋局電氣化公司完成高等級的超高壓遷改積累了經驗,也標志著安六鐵路所有遷改工程圓滿完成。

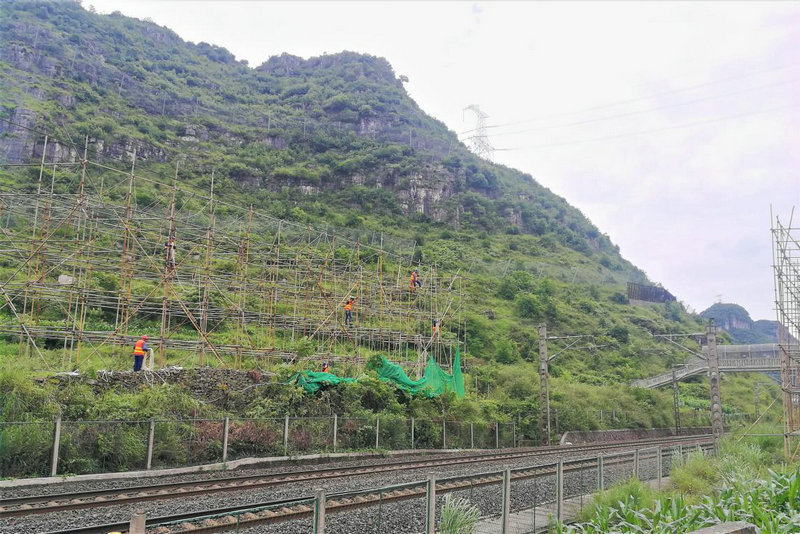

圖一、安六鐵路新增安青I回線500KV超高壓電力線路跨越鐵路施工

圖二、安六鐵路新增安青I回線500KV超高壓電力線路跨越鐵路和高山施工
