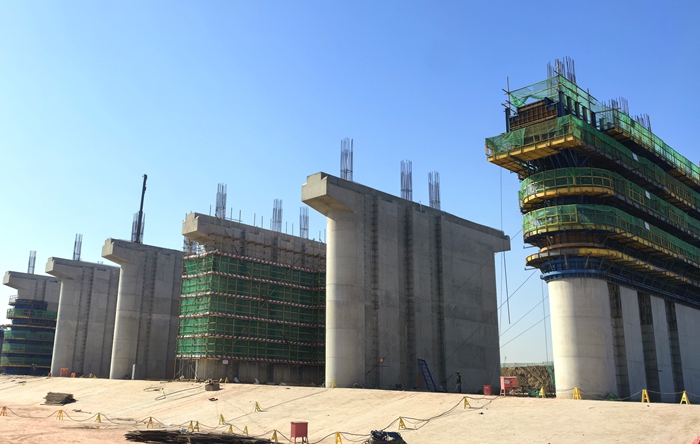

夜幕下內實外美的泄洪閘墩 李學東攝
鐵路工程建設網訊 1月18日凌晨兩點,常山江航電白虎灘樞紐泄洪閘第8倉底板最后一立方混凝土澆注結束,17日消力池完工,至此,該樞紐一起圍堰內1—8倉底板和3——8號消力池全部完成。 一絲不茍綁扎鋼筋 贠煥軍攝

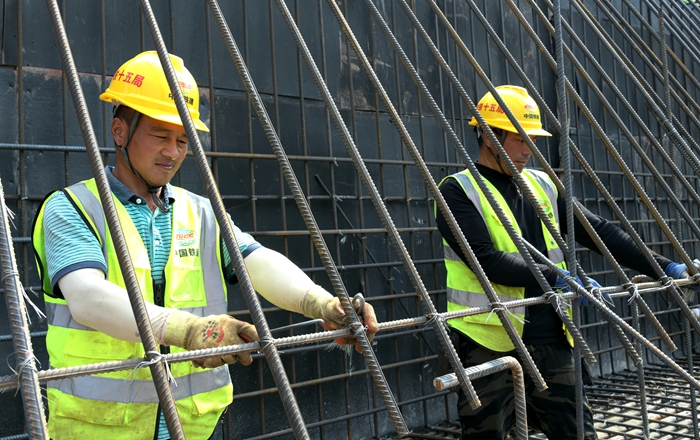

中鐵十五局承建的常山江航電4座樞紐,白虎灘是第2個開工的樞紐,主要工程由導流墻、泄洪閘(包含閘墩、底板、消力池、護坦、上游鋪蓋)、發電站、河道疏浚、護岸、錨地、徐村大橋等單體工程組成。該樞紐于2024年8月開工,首當其沖的是修筑全長499.85米的圍堰,抵御汛期洪峰和上游水庫泄洪襲擊。按照精心編制、層層審核出籠的圍堰施工組織方案,機械操作手、挖掘機、大型渣土車、鏟車等齊上陣,人員輪班機械設備不停息,晝夜會戰,逐層填筑、碾壓,達到高度、寬度、密實度后,插入壩體1136根旋噴樁,并用片石將鄰水三面進行加固,頂部兩側鋼管綠網防護,建成后的圍堰成為工地運輸物資的大通道,為導流墻、泄洪閘施工筑起一道堅固的“城墻”。 工人在綁扎泄洪閘底板鋼筋籠 劉利攝

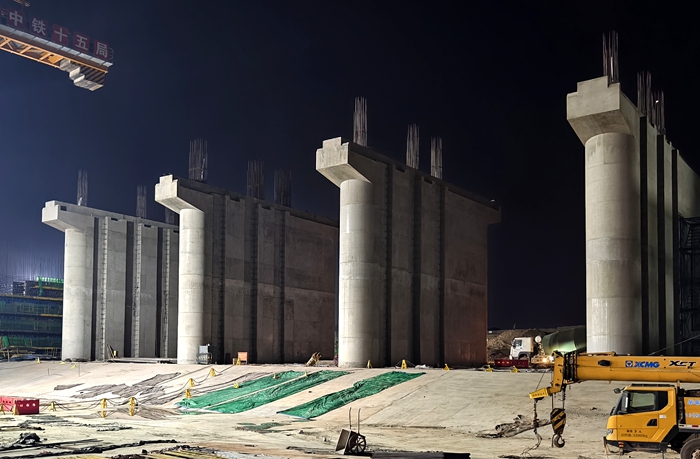

在泄洪閘底板、消力池基礎施工中,該項目動用多臺破碎錘炮擊、挖掘機與渣土車裝運,堅硬的碎巖、泥巖,從掘進深度1米到10多米,一點點攻克,并向縱橫拓展,符合澆注第一層混凝土條件時,分倉完成底板、消力池首層“打底”,然后布設縱橫交錯的鋼筋網、從首倉到末倉依次澆注混凝土。他們采取底板與消力池同步施工,利用長臂挖掘機灌注或罐車與泵車配合作業的辦法,待上一倉混凝土強度達標,進入下一倉安裝模具、布網、澆注程序,依次推進,確保了施工進度。 完工的6個閘墩 鄭浩宇攝

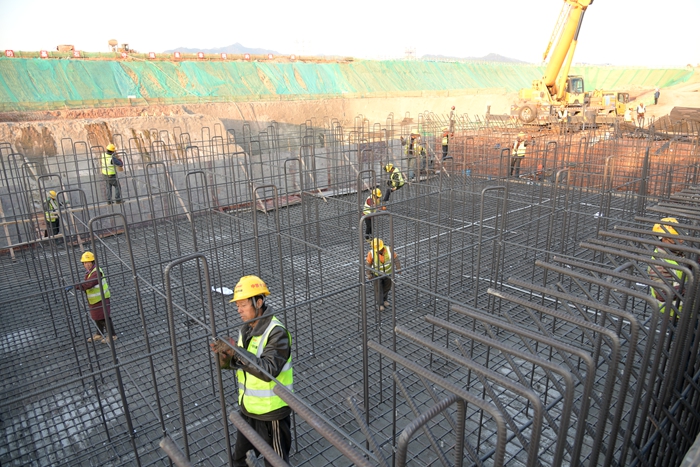

在安全管理中,專兼職安全人員全程督導施工,項目部主要領導定期組織有關人員對白虎灘等4座樞紐、兩座大橋施工現場各環節進行安全苗頭大排查,發現問題及時整改,杜絕了各類事故的發生。 待澆注的消力池鋼筋網 呂畫眉攝

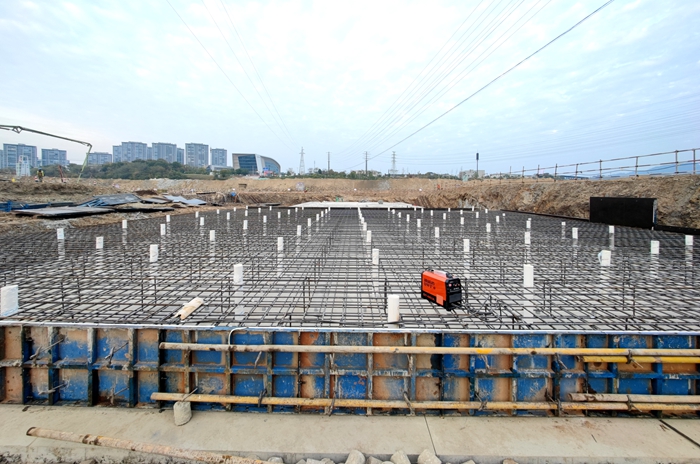

目前,白虎灘樞紐一期圍堰內泄洪閘1—6號閘墩、護坦、上游鋪蓋已經完成,包括完工的導流墻,完成混凝土27929.38立方,施工質量在各級領導、業主和監理單位多次檢查中均得到好評。
中鐵十五局常山江項目部呂畫眉/文 李學東 鄭浩宇 贠煥軍 劉利 呂畫眉/圖
